400米标准塑胶跑道参数

彩色塑胶跑道,由聚氨酯预聚体、混合聚醚、EPDM橡胶粒或PU颗粒、颜料、助剂、填料组成。塑胶跑道具有平整度好、抗压强度高、硬度弹性适中、物理性能稳定的特性,有利于运动员速度和技术的发挥,有效地提供保护并提高运动成绩。塑胶跑道具有一定的抗紫外线能力和耐老化特性,是国际上公认的最佳全天候室外运动场地。塑胶跑道广泛用于学校, 幼儿园, 体育中心等场所,一般和人造草坪足球场一起建造。

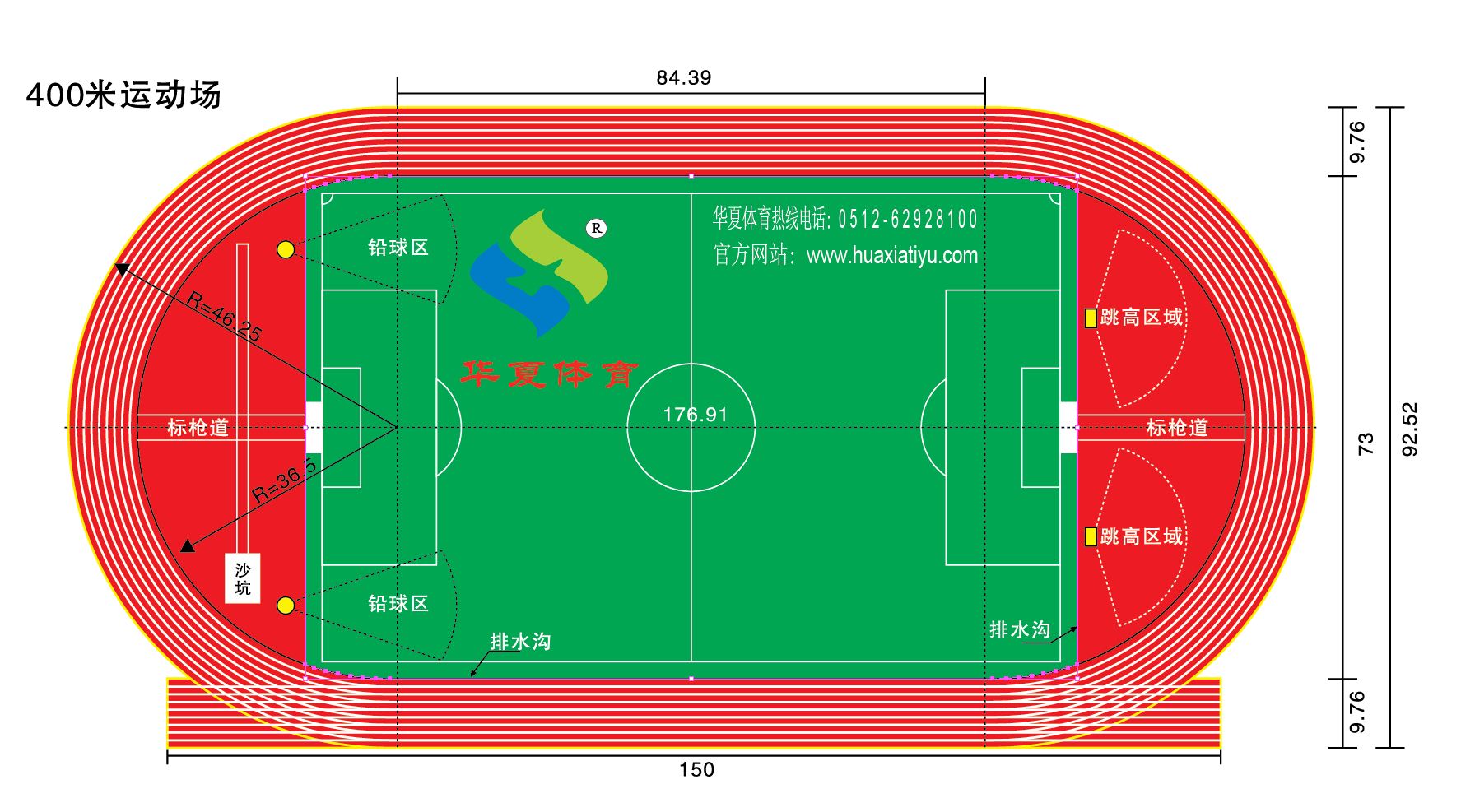

国际田联田径场地设施标准手册规定标准的体育跑道内圈周长400米,其中弯道半径应为36.5米,直道要沿南北方向避免太阳位置低时的炫目影响。弯道应有8条跑道,每条跑道宽为1.22米,直道有10条跑道。跑道内侧安全区域不少于1米,外侧最好也有1米的安全区,起跑区最少3米,冲刺缓冲段至少17米。跑道左右倾斜度和前后倾斜度均不得超过1:1000。
塑胶跑道有标准跑道和非标准之分,标准跑道是指周长为400米,半径为36.5米(另外还有36米和37.898米两种),非标准跑道可以根据操场用地面积形状和大小,适当地调整操场的半径和周长,常见的有周长为200米、300米等。
|
塑胶跑道铺装施工工艺五步施工法:
1 在胶液中加入适量的橡胶粒,摊铺底胶,厚度为8毫米
2 待底胶固化后,在再铺装厚度为2毫米的胶液
3 用人工均匀地撒上红颗粒,回收多余胶粒
4 在上面再喷一层胶液
5 测量画线
工艺简图:
清扫场地 → 底胶配料 → 混合搅拌 → 摊铺 → 消泡 → 固化 → 面胶配料 → 混合搅拌 → 摊铺→ 消泡 →撒颗粒→回收胶粒→ 滚胶→ 测量画线 → 检测点线 → 竣工
2、铺设工艺说明:
⑴首先检查基础层的平整度,对凹凸部位进行找平(如水泥砼基础需酸洗)。
⑵底胶铺设: 铺设底胶之前先将地基基础清扫干净,准备好施工用的工具。
a) 按照工艺要求测量出施工线的位置,放好施工线。
b) 铺设时由场地一侧开始,按场地宽度一次性刮胶。
c) 刮胶时速度均匀,及时对露底、凹陷、凸起处进行补胶或刮平。
d) 成胶后,对全场进行检查,以保证面胶铺设的厚度。
⑶面胶的摊铺:
a)刮胶时尽量缩短每一桶胶液的间隔时间,使成胶速度均匀一致。
b)时刻观察胶面的厚度。
c)刮面胶,在面胶未固化前,撒上红颗粒,待其完全固化后,将多余面胶粒清扫干净。
d)喷胶,确保颗粒不脱落。
⑷工艺线喷划:
按照现行的田径场地设施标准准确测量出工艺线的位置,然后用聚氨酯漆喷刷。
